C11「KTM GOLDEN SERIES」制作記

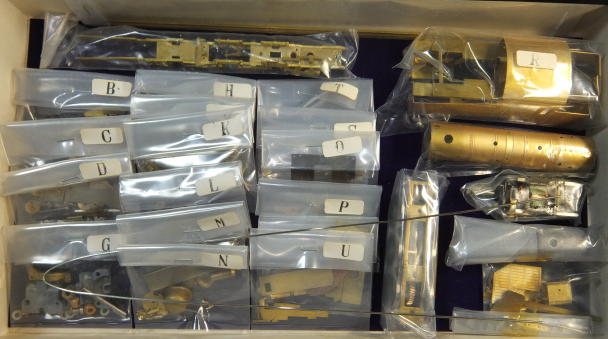

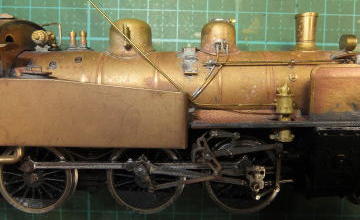

■2024年8月12日 1970年代のKTM「GOLDEN SERIES」↓キットを半世紀ぶりに制作開始

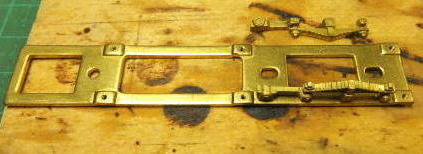

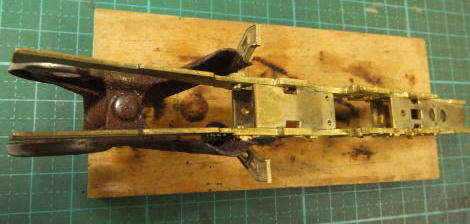

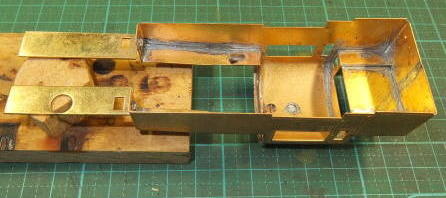

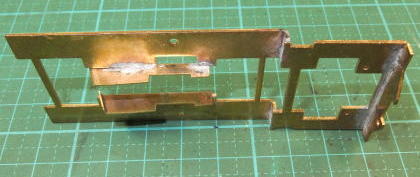

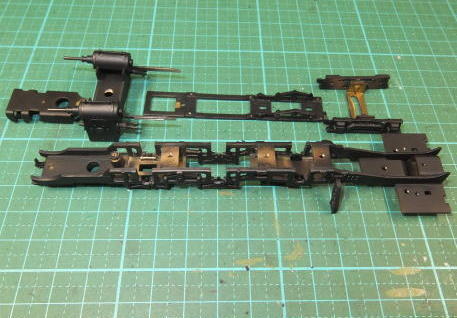

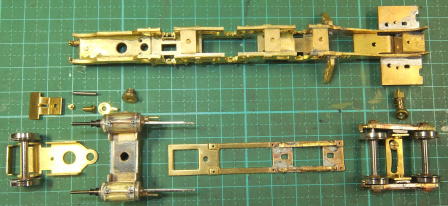

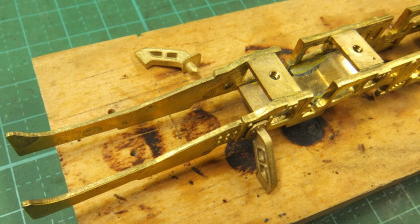

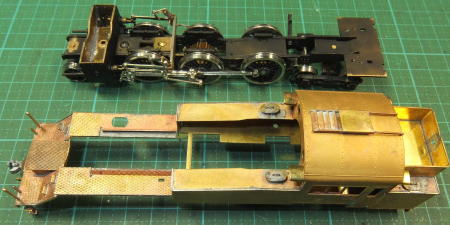

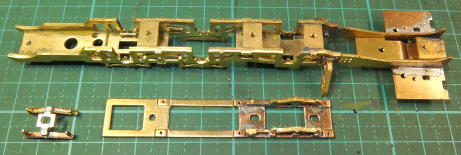

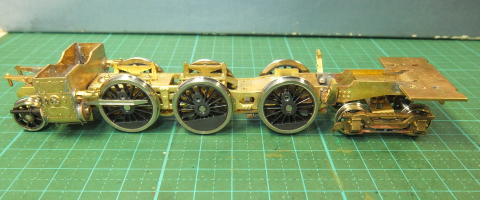

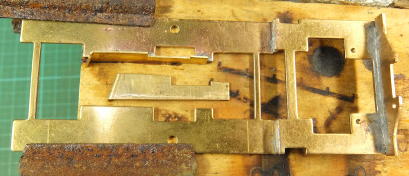

■2023年8月12日 足周り↓台枠から組み立て開始

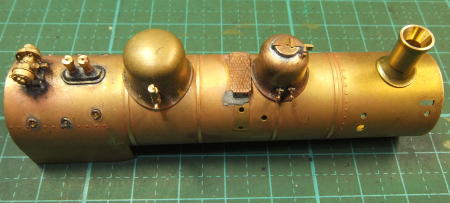

■8月13〜14日 シリンダー部の組立て

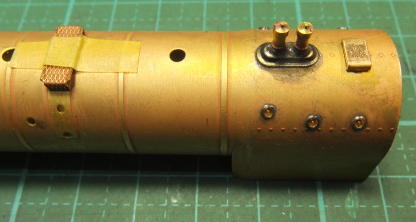

■8月15日 シリンダー部の組立て「完了」

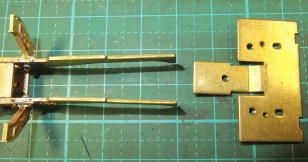

先輪と従台車の組立

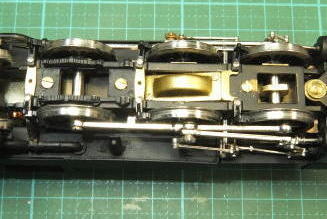

足回り塗装前に仮組

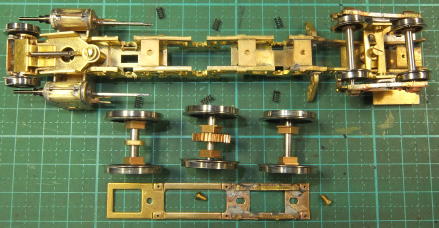

足周り塗装↓本組付け(軸箱スプリングは、瞬間接着剤で仮止めしてから組立て)

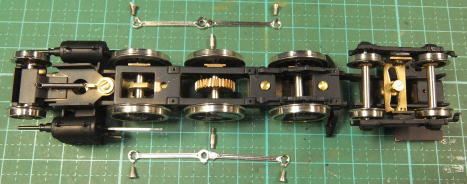

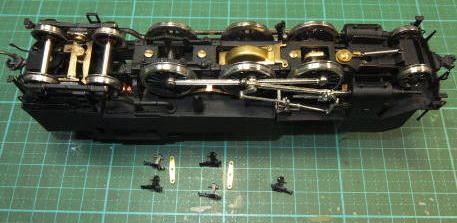

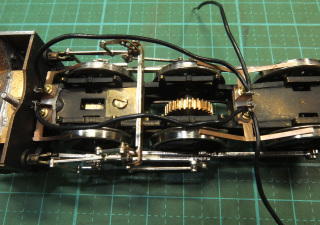

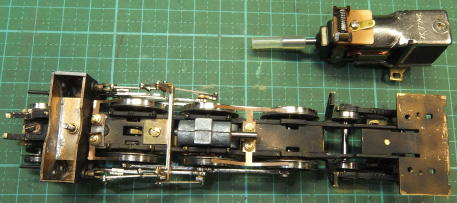

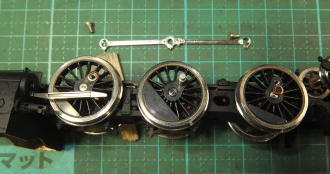

■8月17日 動輪周りロッド↓組立て取付け

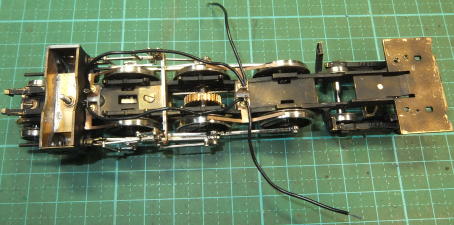

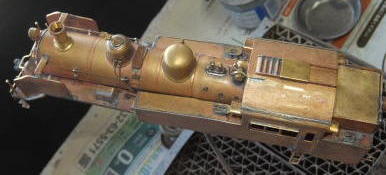

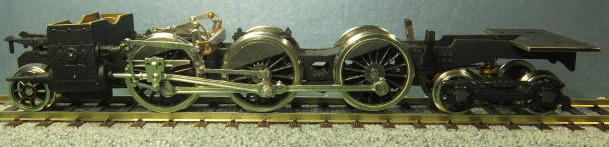

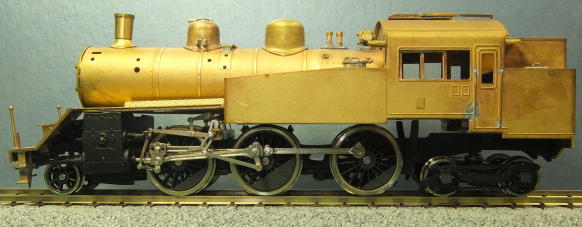

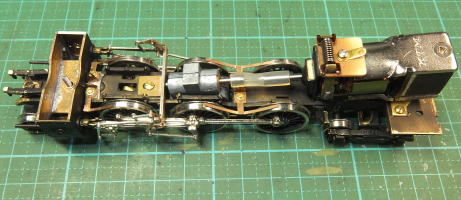

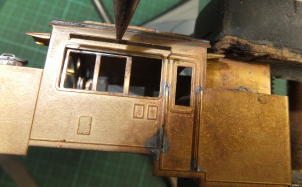

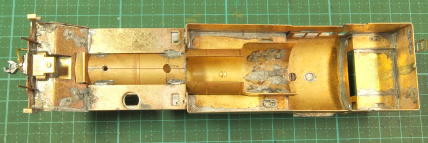

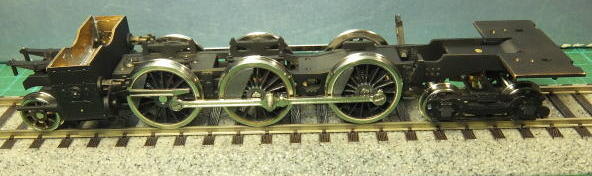

下回り駆動系↓完成

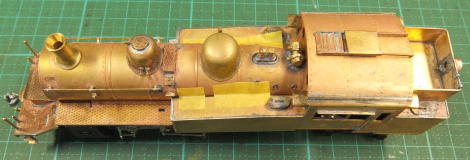

■8月18日 上回りの制作に入る
■8月24〜25日 ブレーキ管取付け、連結器の組立て&取付け
■10月6日 フロントステップ組立て&取付け

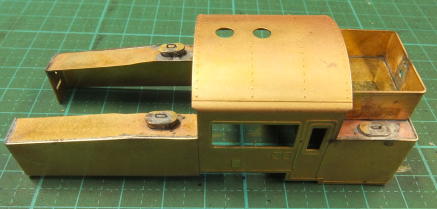

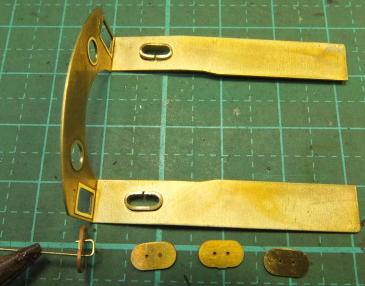

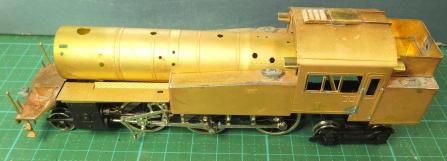

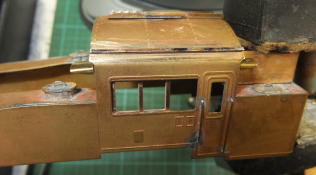

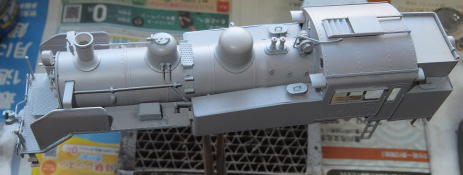

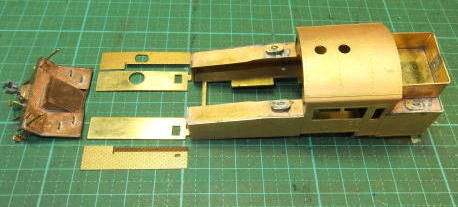

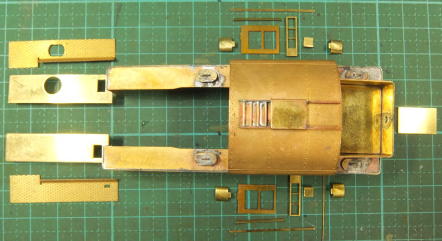

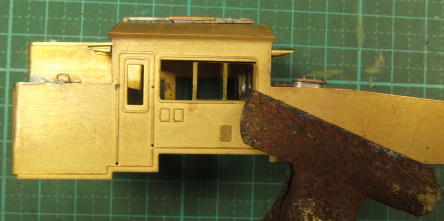

ボディ組立て
■10月13日 天窓の作成&取付け
窓枠・庇の取付け

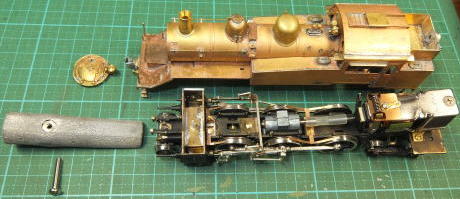

仮組み

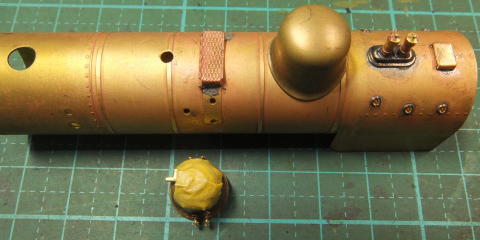

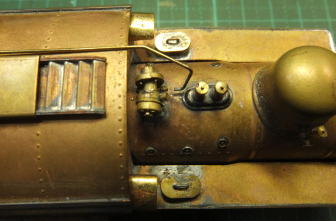

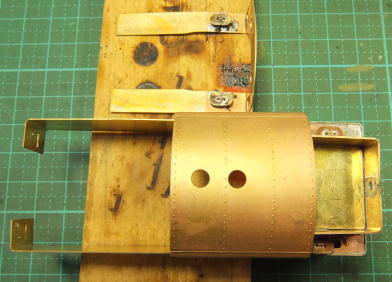

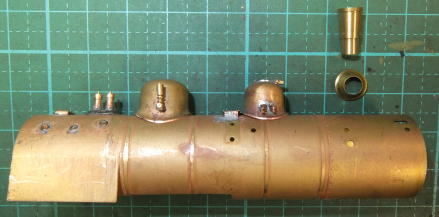

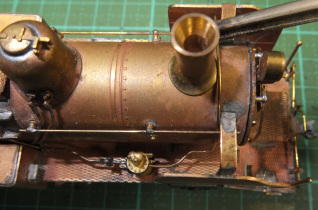

■10月20日 釜周りの制作、安全弁から
蒸気溜め・砂溜め周りの作成

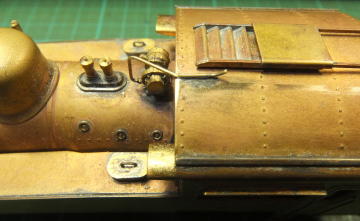

■10月26日 汽笛&煙突の取付け
発電機取付け
仮組み

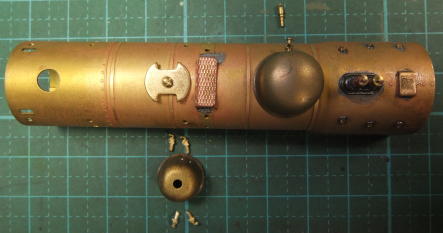

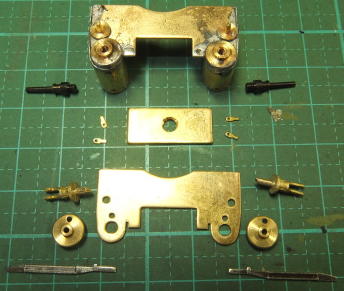

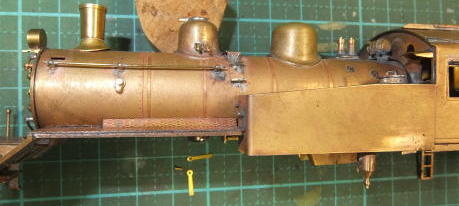

■11月2日 シリンダー天板部の制作
釜周り(手前)と、奥の下(固定版)取付け

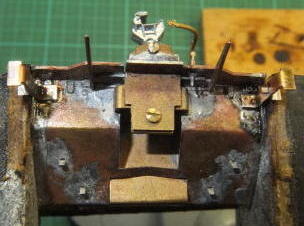

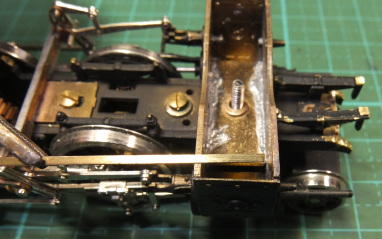

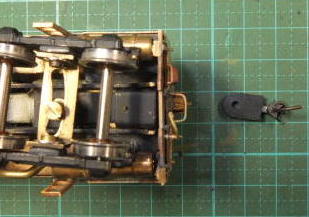

■11月10日 シリンダー枠の隙間↓帯板で穴埋め、車台枠先頭部と先輪板バネが1.5mmほど長いため削り出し調整

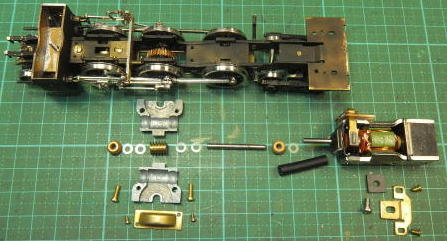

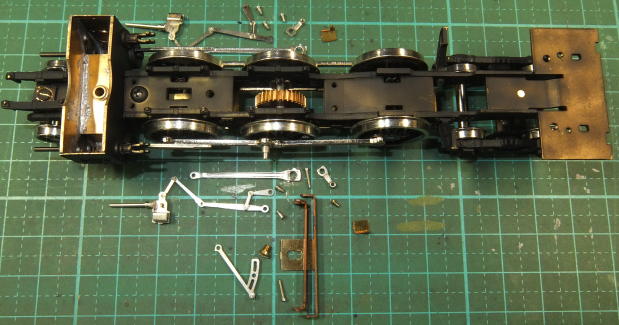

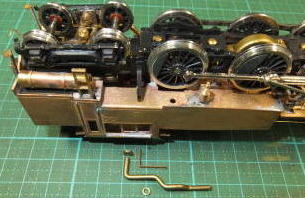

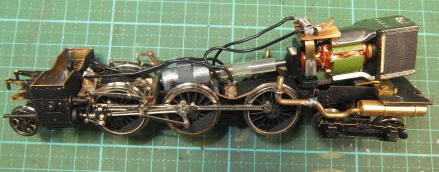

駆動系↓組立て取付け、ウォームギヤを回転軸にハンダ付け
ギアボックスとモーター↓組立て&集電ブラシ取付け

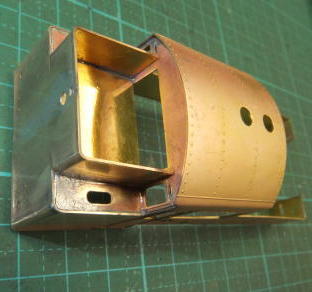

ボディ床板へ釜側面版↓ハンダ付け
■11月16〜17日 フレーム取付け準備(ボディへ取付け後、渡しガイドを外せるように切り込みを入れる)

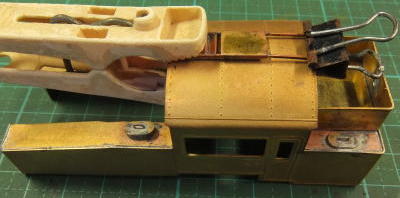

キャブ天井↓雨樋取付け
窓桟(庇)↓取付け
釜側面↓手すり&釜内部にネジ止め板の取付け
中央のステップ↓取付け

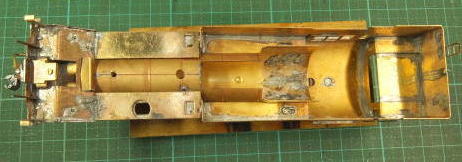

ボディと釜の取付け(位置合わせは慎重に)
釜をボディへ固定⇒ 床板の取付け
釜の正面蓋↓手すり取付け
正面蓋↓ヘッドライト&取っ手取付け 後部↓ステップ&ジャンパ管取付け

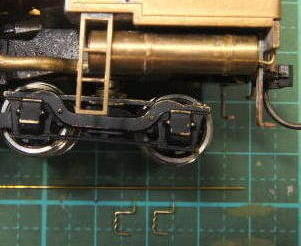

おもり↓取付け

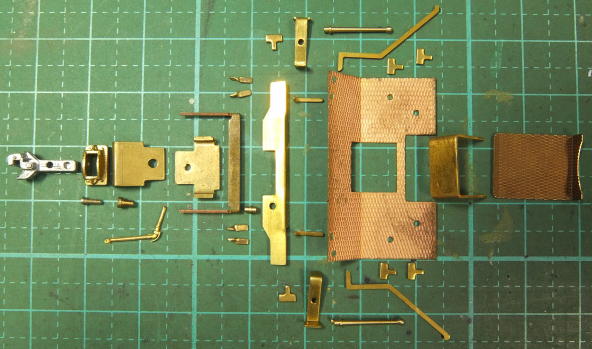

■11月23日 集電周り↓集電ブラシ&配線の取付け
泥ダメ、ステップ、他↓取付け
■11月30日 エアータンク↓取付け準備⇒ 事前の位置合わせ
■12月1日 逆転機↓操作アーム取付け
リア天板↓位置修正(モーターとの干渉回避で付け直しのため、新たなガイド板を追加)
給水ポンプ↓取付け
サイドボックス↓組立て&取付け
デフ↓取付け

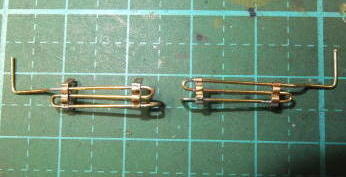

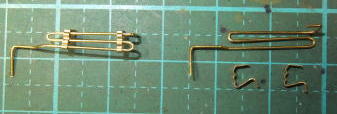

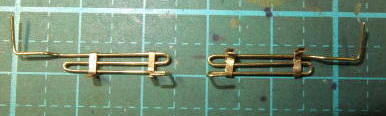

■12月15日 開放てこ↓真鍮線から制作&取付け
■12月29日 後部開放てこ↓取付け
■2025年1月11〜12日 後部連結器(KDカプラー)取付け
エアータンク周り配管↓真鍮線から現物合わせで作成
形作った配管に↓束ね板をハンダ付け後、本体へ取付け
砂撒き管↓真鍮線から現物合わせでエアー配管同様に作成
■2月8日〜9日 発電機配管↓取付け
給水ポンプ配管↓取付け
塗装↓ミッチャクロン⇒サーフェーサー1000
下塗り⇒本塗り ブレーキシュー取付け
「

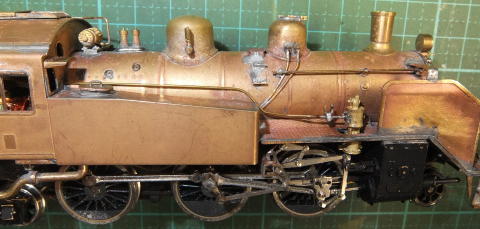

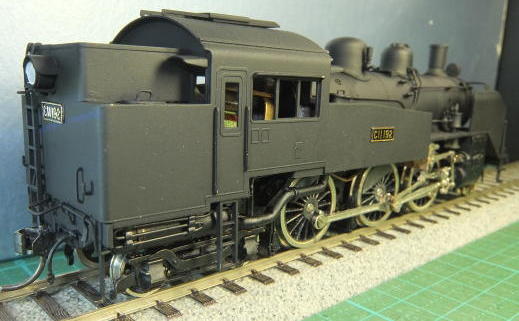

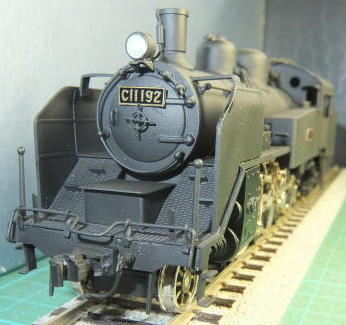

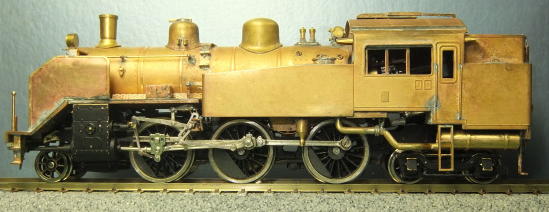

完成
」
